【攀水电】金沙江银江水电站首套尾水磨练闸门顺遂吊装

2023-12-05   尊龙凯时·(中国区)人生就是搏!能源

【攀水电】金沙江银江水电站首套尾水磨练闸门顺遂吊装
【攀水电】金沙江银江水电站首套尾水磨练闸门顺遂吊装

今年四序度以来 ,尊龙凯时·(中国区)人生就是搏!能源攀水电公司牢牢围绕银江水电站2025年第一季度首台机组投产发电的主要目的使命 ,开展了“切记嘱托抓建设 ,对标决胜四序度”劳动竞赛运动 ,施工现场掀起了加油干的事情热潮 ,工程建设快速推进 。

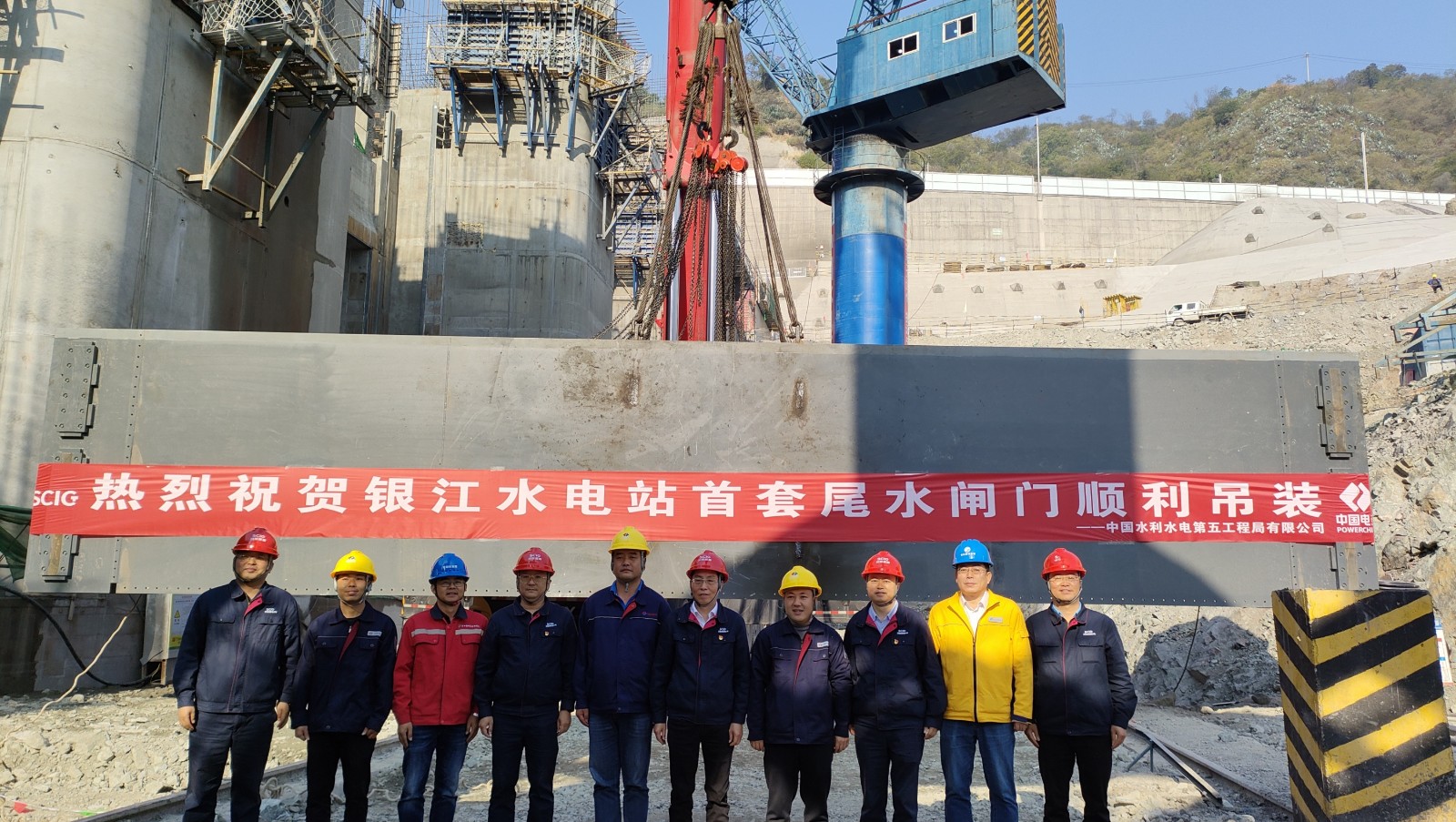

11月29日 ,在公司主要向导及相关参建单位认真人见证下 ,银江水电站首套尾水磨练闸门顺遂完成第一节吊装 ,妄想接下来3~4天内完成剩余三节吊装 ,标记着银江水电站金属结构装置正式拉开序幕 。

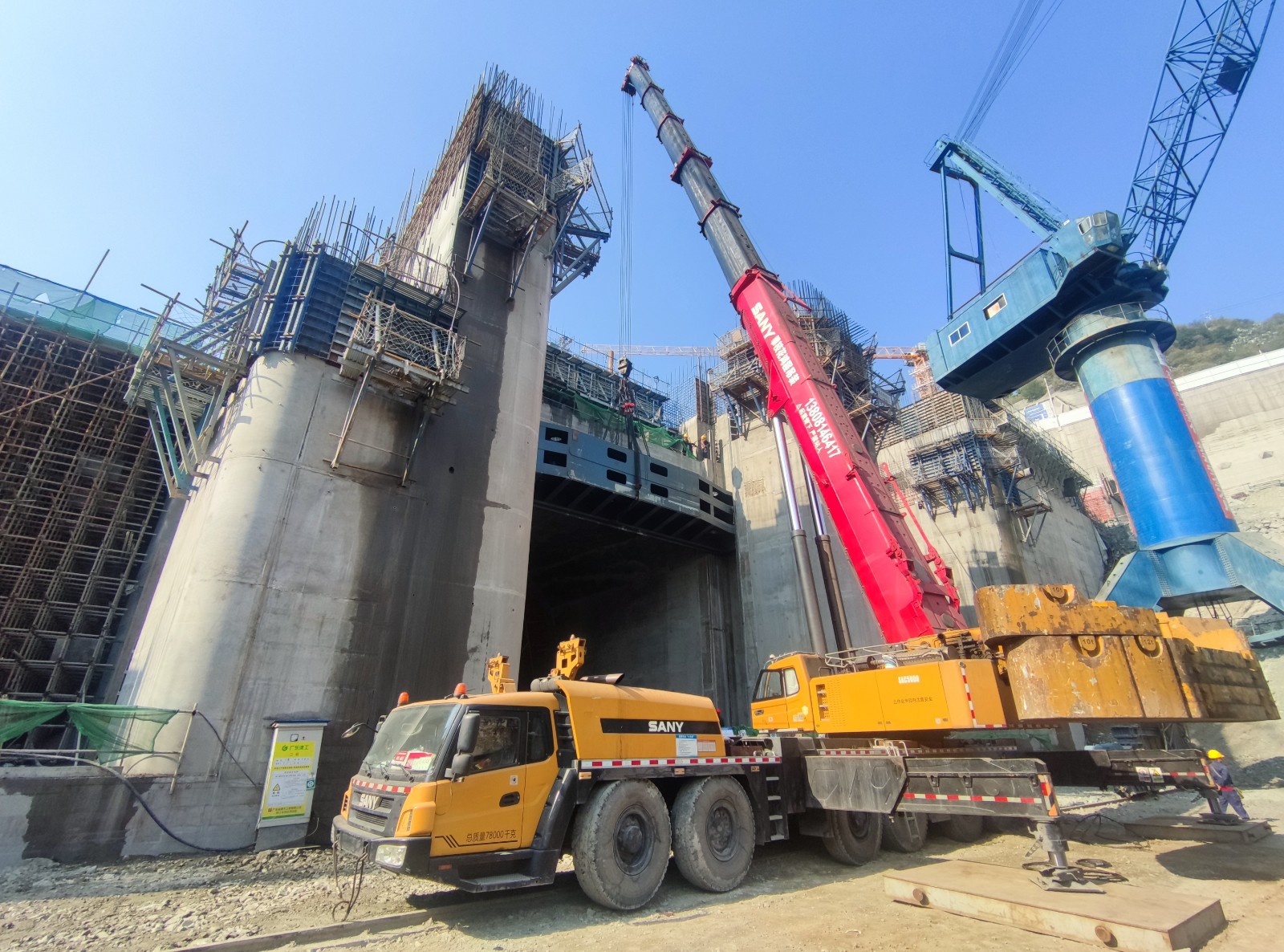

银江水电站6台机组尾水出口各设有1道事故磨练闸门 ,闸门孔口尺寸16m×14.01m ,为平面定轮闸门 ,单扇闸门重量323t 。闸门结构尺寸大 ,单节重量重 ,吊装难度大 ,加之混凝土浇筑工期异常主要 ,如接纳原设计计划使用坝顶牢靠卷扬机举行吊装 ,2024年第四序度下闸蓄水目的将无法完成 。为此 ,公司多次组织聚谈判讨手艺计划 ,团结土建施工妄想 ,待尾水闸墩浇筑过门楣高程后 ,使用450t汽车吊将闸门先行吊入门槽立拼装置 ,后期接纳暂时步伐再吊起闸门装置水封 ,上述步伐有用解决了闸门装置工期严重缺乏的问题 。

首套尾水磨练闸门顺遂最先吊装 ,为后续金属结构装置涤讪了坚实基础 ,下一步公司将一连有序高效、保质保量完成金属结构装置事情 ,为顺遂实现2025年一季度首台机组投产发电目的提倡全力冲刺 。
